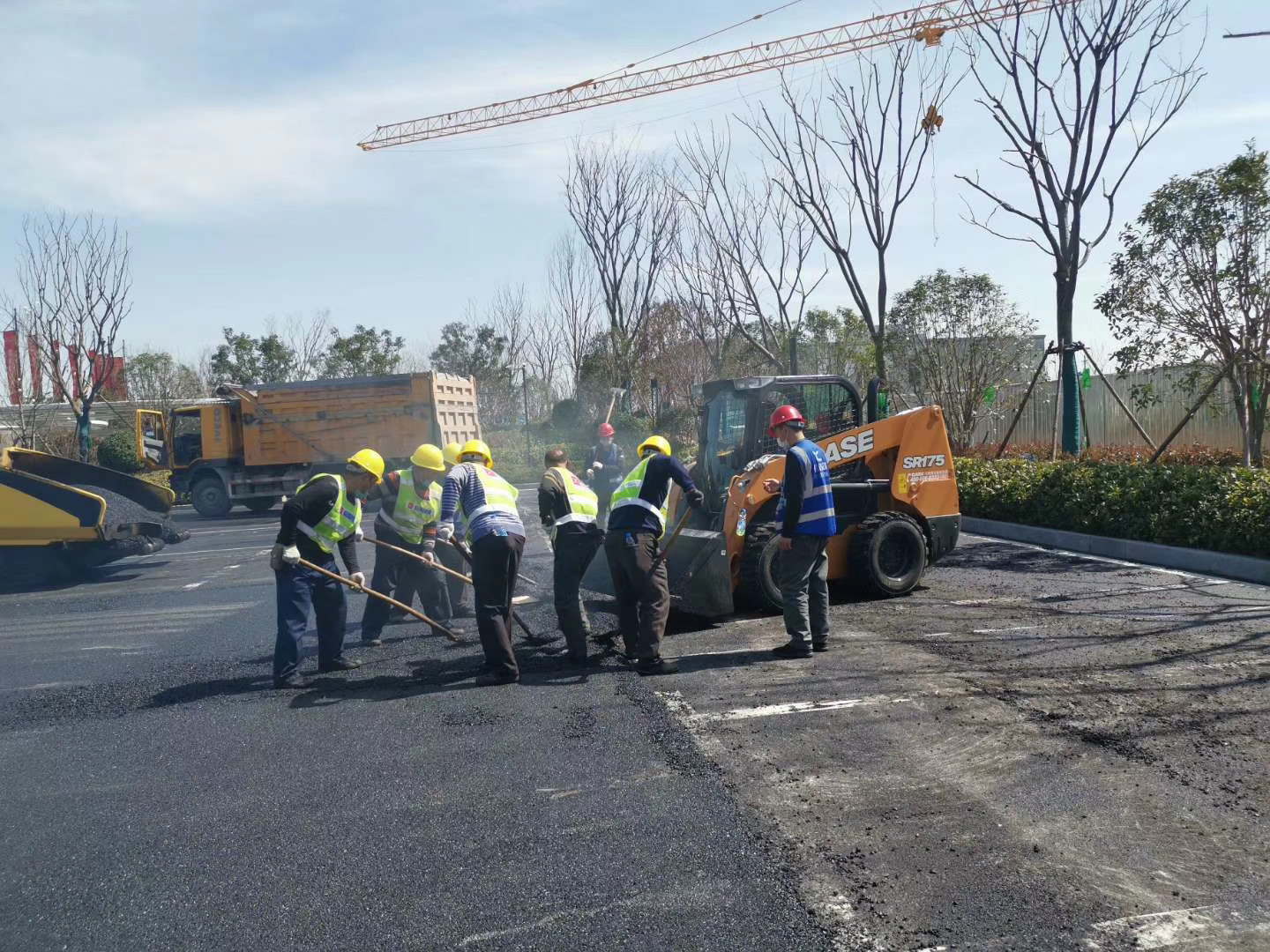

在現場管理人員的的指揮下,施工有條不紊的進行中。
此次攤鋪采用的瀝青材料型號為AC-10。
AC-10C指的是公稱粒徑為10mm的瀝青混凝土,類型是粗型。
瀝青砼的攤鋪:
1、攤鋪準備:
a、驗收清掃下承層;b、保證機械處于完好狀態,攤鋪機開工前0.5-1h預熱熨平板,使其溫度不低于100℃。
2、攤鋪過程:

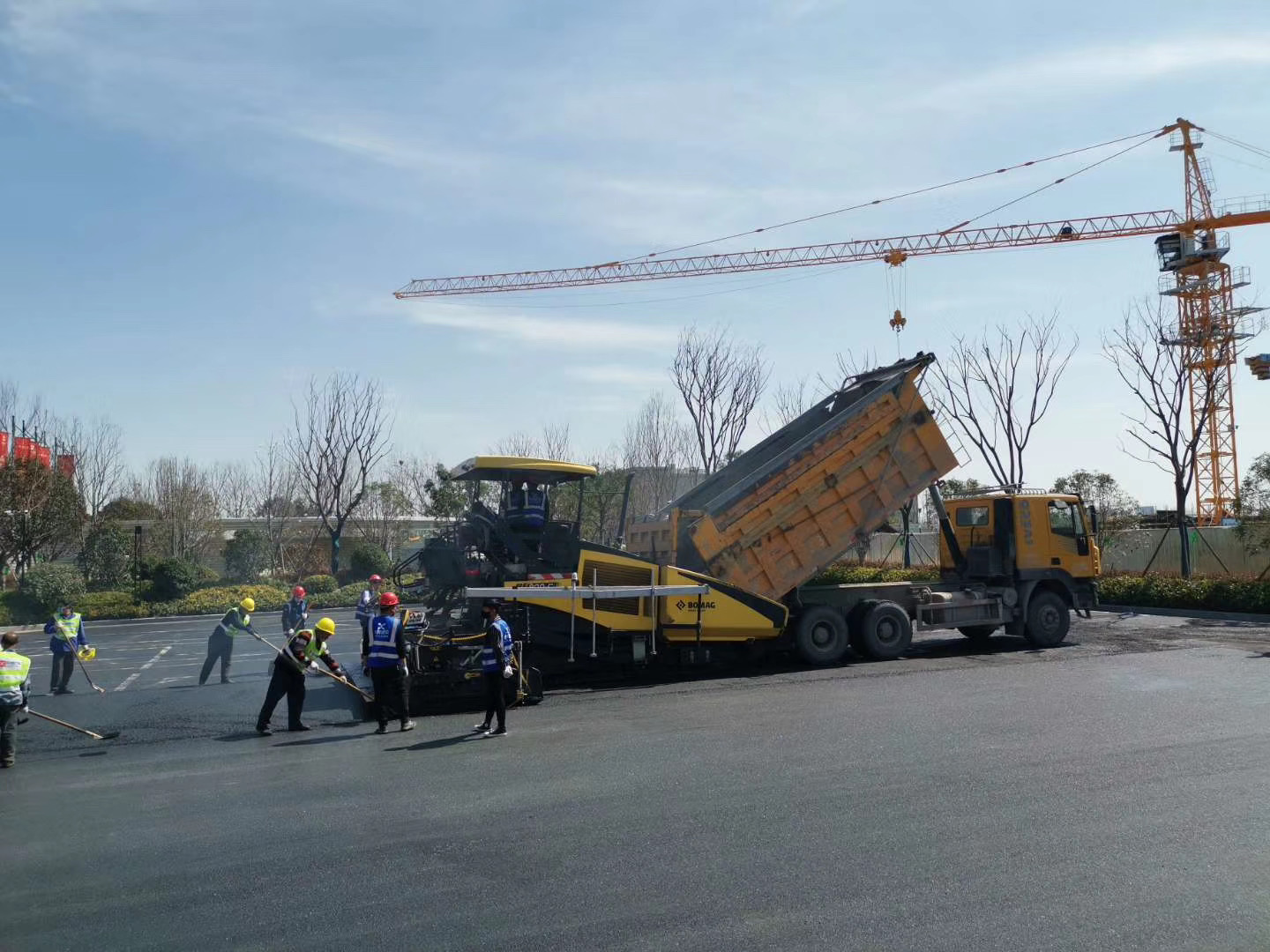

a瀝青混合料攤鋪采用LTU120和ABG423各一臺進行前后交錯10-20米,呈梯
隊方式同步攤鋪,兩幅之間搭接30mm左右,上、下層搭接位置應錯開200mm以上;
b攤鋪機必須緩慢、均勻、連續不斷地攤鋪,不得隨意變換速度或中途停段,
以提高平整度,減少混合料的離析;
c粗粒式瀝青砼采用非接觸式平衡梁控制標高和厚度;
d中粒式、細粒式瀝青砼采用非接觸式平衡梁自動找平控制厚度和平整度;
e瀝青砼的松鋪系數根據混合料類型由試鋪試壓確定;
f攤鋪機的螺旋布料器應相應于攤鋪速度調整到保持一個穩定的速度均衡地轉
動,兩側應保持有不少于送料器2/3高度的混合料,以減少在攤鋪過程中混合料的離析。

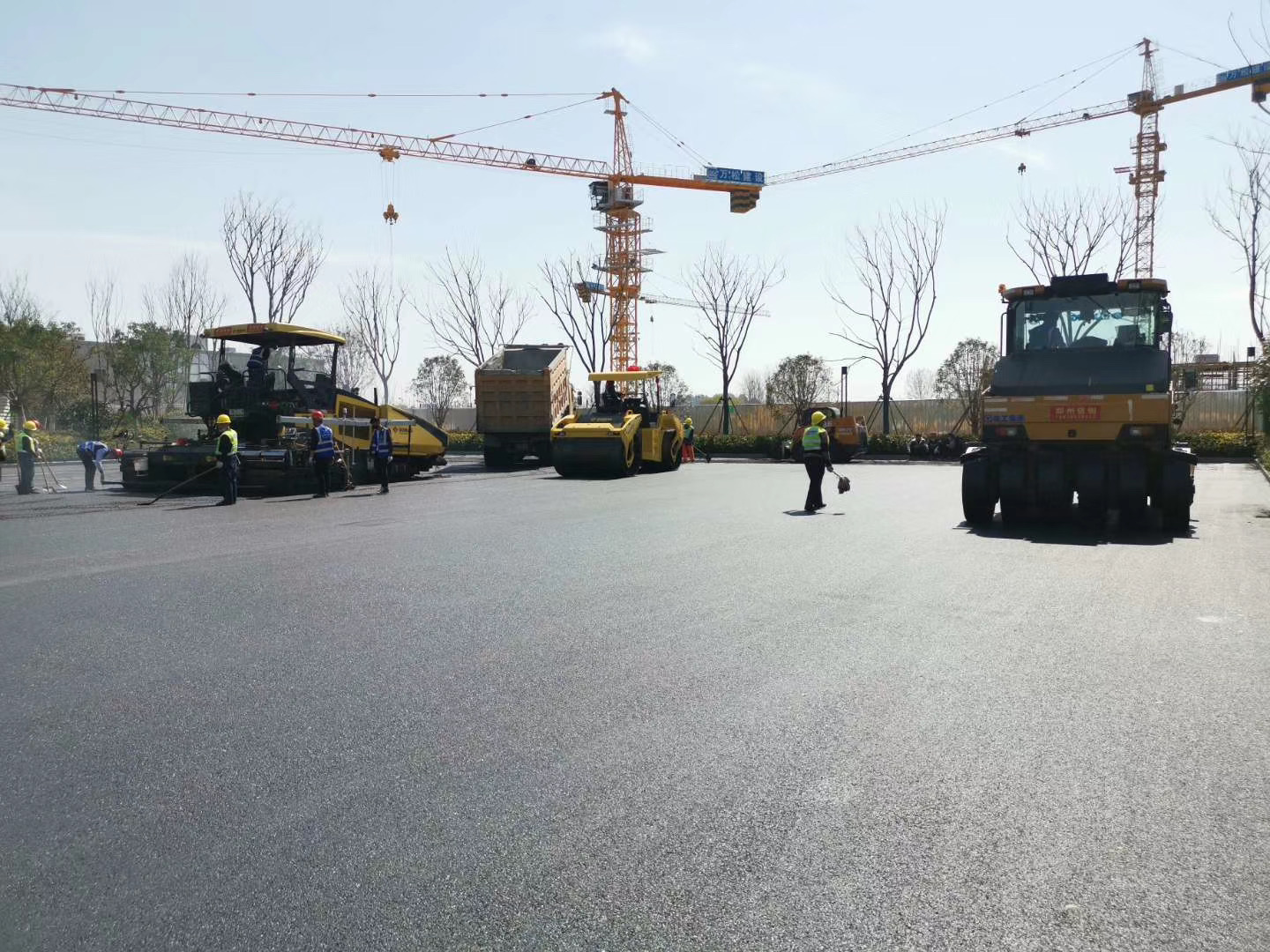

瀝青砼的碾壓:
1、檢測碾壓各工序溫度(初壓溫度、復壓溫度、終壓溫度)。
2、碾壓遍數根據試驗路確實壓實遍數為準(確定方法與級配碎石底基層相同)。

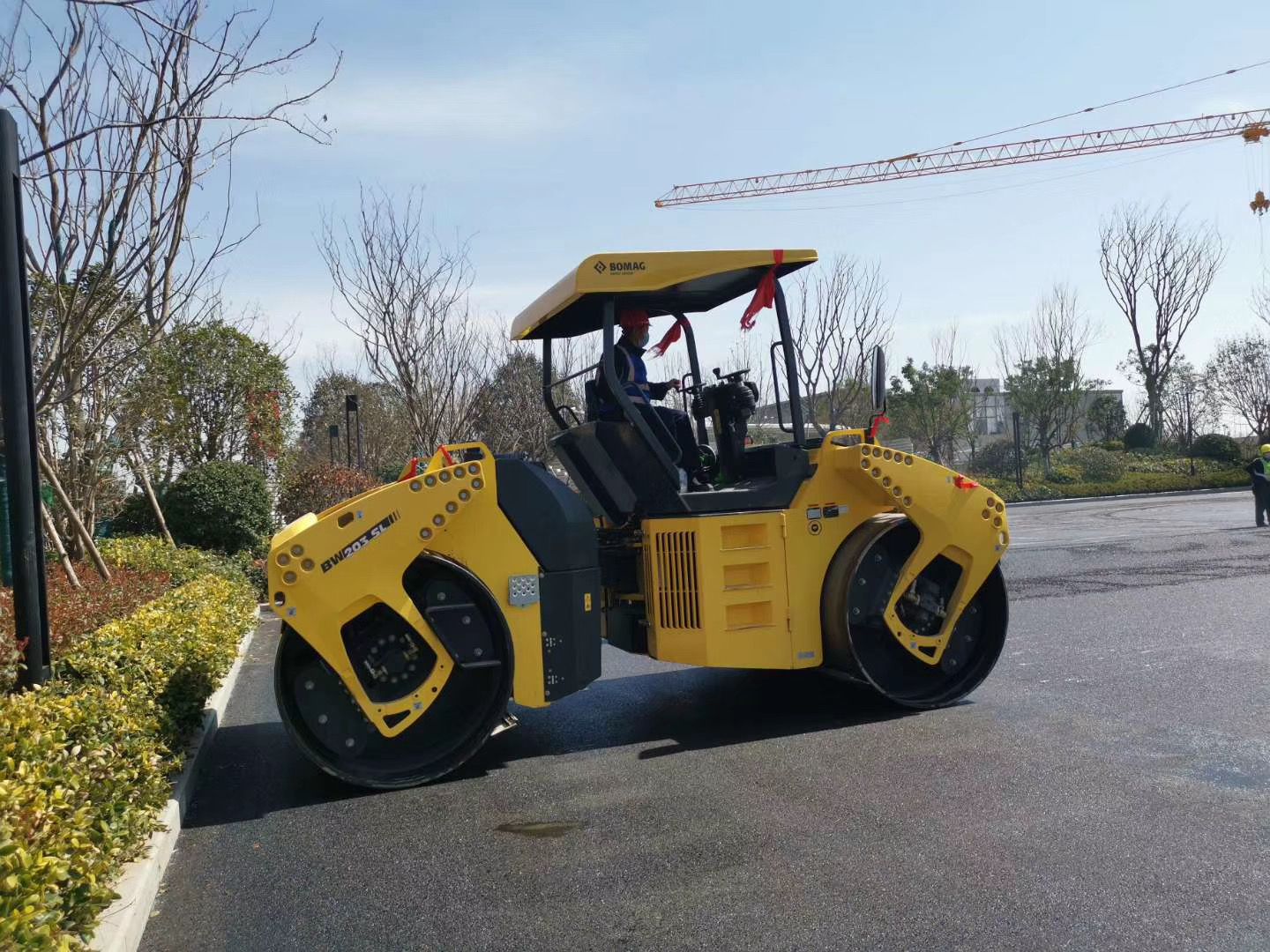

3、碾壓程序:碾壓時應重疊1/3-1/2輪寬,后輪必須超過兩段接縫處,壓路機速度初壓為1.5-1.7km/h,穩壓采用2.0-3.0km/h,終壓用3-5km/h,直線和不設超高段由兩側向路中心碾壓,設超高處從超高內側向外側碾壓;壓路機禁止在碾壓成形或溫度大于70℃的地方停留和掉頭,急轉彎。

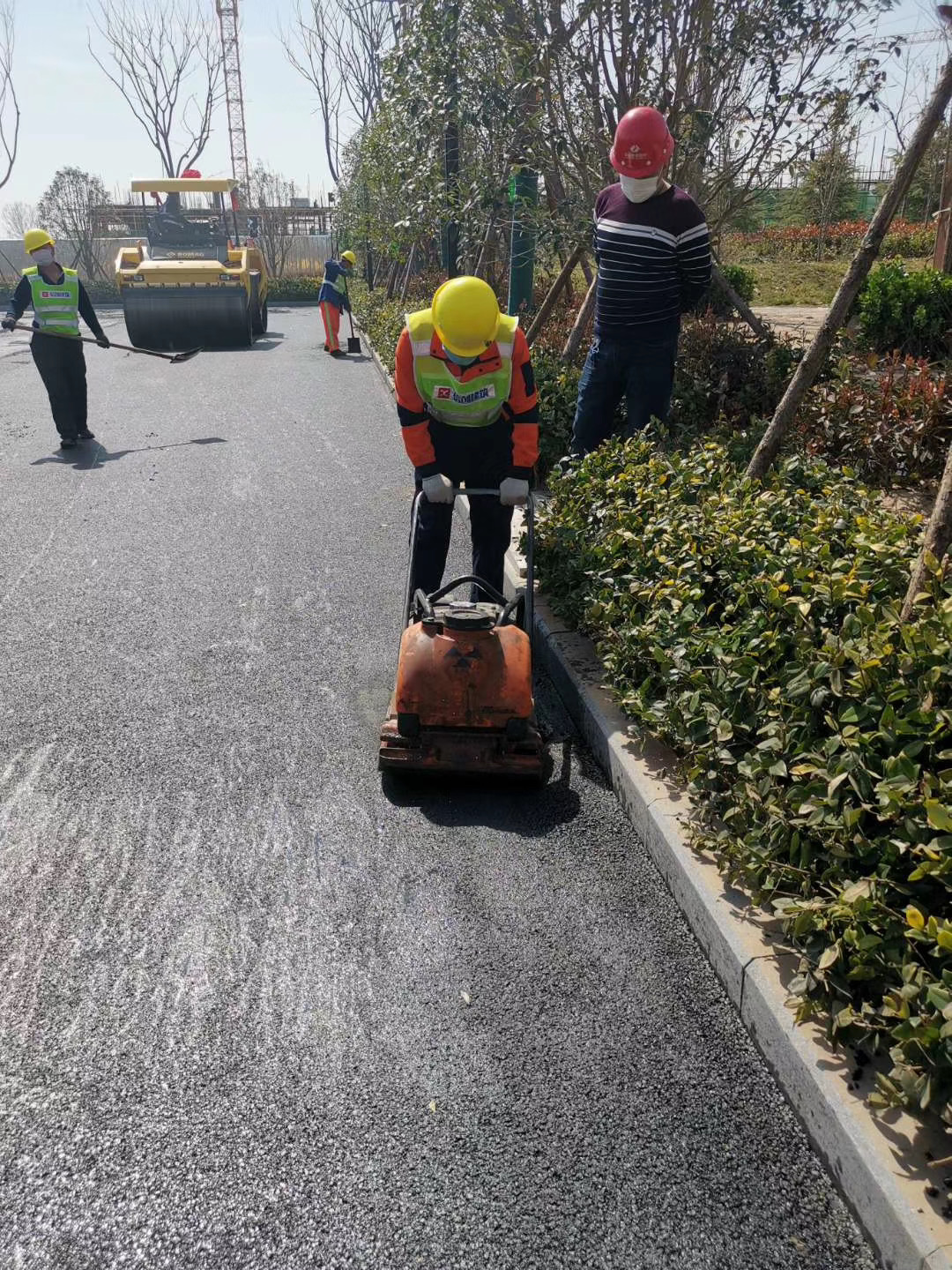

接縫處理:接縫采用平接縫,每天工作縫結束時用三米直尺進行找平,不平整部分用切割機切除,接縫時先用壓路機橫壓,如有不順及時用三米尺測量,再進行人工鏟除或找補。
開放交通:
當瀝清砼表面溫度小于50℃時方可開放交通,如有不能封閉交通地段用水車灑水冷卻。
瀝青砼平整度的控制措施:
1、采用非接觸式平衡梁進行找平控制;
2、計算攤鋪速度,中間盡量少停頓;
3、攤鋪方向盡量控制成下坡方向;
4、處理好每次橫接逢;
5、碾壓均勻,平穩,有序;
6、車輛倒料平緩,不撞擊攤鋪機;
7、減少人工攤鋪、找補,禁止人為破壞,例如:行走;
8、保通措施得當,禁止行車碾壓。
